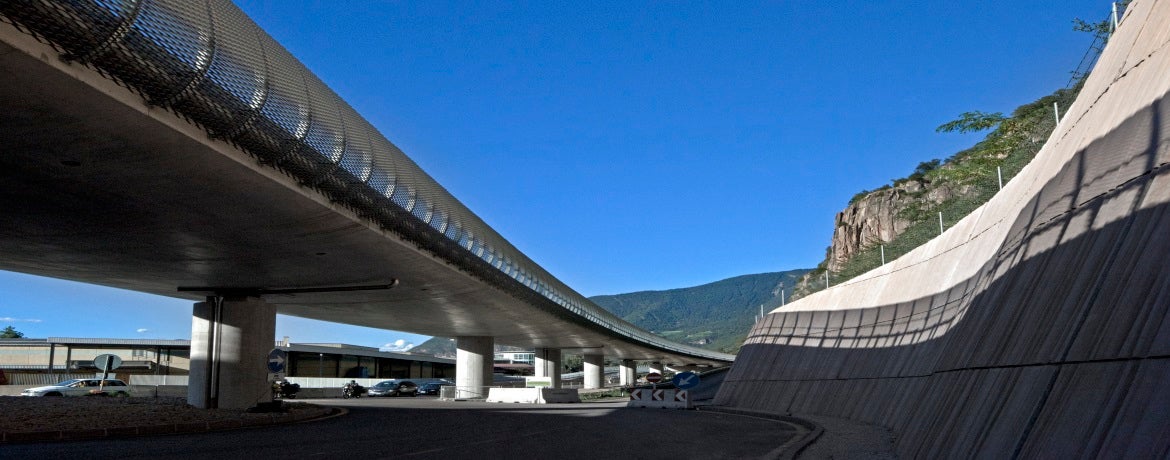

Leifers - Umfahrungstraße von Leifers und Steinmannwald
Steinmannwald und Leifers - Tunnel
Bis zu 28.000 Fahrzeuge, 10% davon Schwerlastverkehr, fuhren werktags durch Branzoll, Leifers und Steinmannwald und verursachten der Bevölkerung erhebliche Unannehmlichkeiten. Das Projekt sah den Bau der Umfahrungsstraße von Steinmannwald, Leifers und Branzoll mit zwei Tunneln vor. Die gesamte Umfahrungsstraße zwischen Branzoll und St. Jakob ist ca. 9 km lang. Der erste Teil zwischen Bozen, St. Jakob, Leifers und Steinmannwald ist fertiggestellt worden. Nach einem Abschnitt in offener Bauweise bei Steinmannwald beginnt ein 2,9 km langer Tunnel, der die Ortschaft Leifers unterirdisch umfährt.
Auch die Arbeiten für die Umfahrungsstraße von Branzoll haben begonnen. Mit einer Gesamtlänge von 1.136 m, einschließlich eines 702 m langen Tunnels, wird die Ortschaft vom Durchzugsverkehr entlastet.
Auftraggeber
Autonome Provinz Bozen, Amt für Straßenbau Mitte-Süd 10.2
Projektbeteiligte:
Einzelkoordinator
Ing. Valentino Pagani, Abteilung Infrastruktur 10
Ing. Gustavo Mischi, Abteilung Infrastruktur 10 (bis 31.12.2016)
Projektleiter
Ing. Valentino Pagani
Generalplaner
ILF, Innsbruck (A) - EUT, Brixen
Bauleiter Los 1 und 2
Ing. G. Fischnaller
ausführende Unternehmen
Los 1 Steinmannwald: A.T.I Oberosler di Cav. Pietro SpA - Edilpassiria Srl
Los 2 Leifers: A.T.I Conbau Srl - Pac Spa - Edilmac dei fratelli Maccarelli Srl - Fondazioni Speciali Spa
Gesamtkosten
Los Steinmannwald: 19 Mio. Euro
Los Leifers: 86,5 Mio. Euro
Zeitpunkt der Realisierung
Beginn der Arbeiten Los Leifers-Steinmannwald: 05.09.2007
Verkehrsfreigabe Los Leifers-Steinmannwald: 10.02.2009
Ende der Arbeiten Los Leifers-Steinmannwald (Landschaftsgestaltung): 28.04.2010
Beginn der Arbeiten Los Leifers: 05.08.2008
Verkehrsfreigabe Los Leifers: 21.12.2013
Ende der Arbeiten Los Leifers (Fertigstellungsarbeiten): Dezember 2014
